Termomodernizacja budynków będących własnością miasta: PP nr 9 oraz PSP nr 10 w Radomsku

Projekt pn. „Termomodernizacja budynków będących własnością miasta: Publicznego Przedszkola nr 9 oraz Publicznej Szkoły Podstawowej nr 10 w Radomsku” jest realizowany ze środków Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego Województwa Łódzkiego na lata 2014-2020.

 Oś priorytetowa IV. Gospodarka niskoemisyjna

Działanie IV.2. Termomodernizacja budynków

Poddziałanie IV.2.2. Termomodernizacja budynków

Nr projektu: RPLD.04.02.02-IZ.00-10-0001/19

Beneficjent: Gmina Miasto Radomsko



Głównym celem projektu jest poprawa efektywności energetycznej w sektorze publicznym poprzez termomodernizacje budynku Publicznego Przedszkola nr 9 oraz Publicznej Szkoły Podstawowej nr 10 w Radomsku. Cel ten zostanie osiągnięty poprzez zmniejszenie zapotrzebowania na energię, zmniejszenie kosztów związanych z ogrzewaniem budynku, zmniejszenie emisji zanieczyszczeń do powietrza, poprawę komfortu termicznego oraz zwiększenie wykorzystanie odnawialnych źródeł energii oraz rozwiązań proekologicznych.



Opis działań planowanych do realizacji w zakresie termomodernizacji budynku Publicznego Przedszkola nr 9: w budynku nr 1: ocieplenie stropodachu budynku - ocieplenie kominów, obróbki blacharskie oraz prace towarzyszące, modernizacja c.w.u. - kompleksowa wymiana instalacji cieplnej wody użytkowej wraz z montażem zasobnika c.w.u., modernizacja węzła cieplnego, wprowadzenie cyrkulacji c.w.u. z ograniczeniem czasu pracy, docieplenie ścian zewnętrznych w gruncie budynku - hydroizolacja pionowa, zabezpieczenie folią kubełkową oraz odtworzenie opasek wokół budynku, docieplenie ścian zewnętrznych budynku - ocieplenie szpalet drzwiowych i okiennych, ocieplenie cokołu oraz ścian fundamentowych, przekładka istniejących instalacji, prace odtworzeniowe, wymiana okien - okna z nawietrzakami, prace odtworzeniowe, wymiana drzwi zewnętrznych - prace odtworzeniowe, wymiana węzła cieplnego na kompaktowy z obudowa i automatyką pogodową – kompleksowa wymiana instalacji co waz z grzejnikami, montażem zaworów i głowic termoregulacyjnych oraz montażem zaworów podpionowych, prace odtworzeniowe. W budynku 2: docieplenie stropodachu budynku - ocieplenie kominów, obróbki blacharskie oraz prace towarzyszące, docieplenie ścian zewnętrznych budynku - ocieplenie szpalet drzwiowych i okiennych, ocieplenie cokołu oraz ścian fundamentowych, prace odtworzeniowe, wymiana okien, docieplenie ścian zewnętrznych w gruncie budynku - hydroizolacja pionowa, zabezpieczenie folią kubełkową, odtworzenie opasek wokół budynku, wymiana drzwi zewnętrznych, wymiana 2/3 instalacji co wraz z grzejnikami, montażem zaworów i głowic termoregulacyjnych oraz montażem zaworów podpionowych, prace odtworzeniowe.



Opis działań planowanych do realizacji w zakresie termomodernizacji budynku Publicznej Szkoły Podstawowej nr 10: docieplenie stropodachu budynków poprzez dołożenie granulatu o gr.24cm, ocieplenie kominów, obróbki blacharskie oraz prace towarzyszące, wymiana płyt cementowych na płyty warstwowe z poliuretanowym rdzeniem, wymiana drzwi zewnętrznych w budynku b na nowe, docieplenie ścian zewnętrznych piwnic budynku c poprzez dołożenie warstwy styropianu, ocieplenie fundamentów, docieplenie stropodachu budynków poprzez dołożenie granulatu, ocieplenie kominów, obróbki blacharskie, kratki wentylacyjne, montaż rynien i rur spustowych, prace towarzyszące, wymiana okien na okna trzy szybowe, docieplenie ścian zewnętrznych budynku poprzez dołożenie warstwy styropianu grafitowego, wykonanie ocieplenia szpalet drzwiowych i okiennych, wymiana drzwi zewnętrznych w budynku d na nowe, docieplenie ścian zewnętrznych, ocieplenie ścian fundamentowych oraz prace towarzyszące, wymiana kotła na nowy kocioł na pellet, z automatycznym systemem dostarczania paliwa.

Termin realizacji: 15.01.2021 - 30.06.2022r.

Całkowita wartość projektu: 4 800 000,02 zł.

Kwota dofinansowania EFRR: 2 558 371,21 zł.

ciag feprreg rrp lodz ueefrr

Styczeń 2021

W dniu 28.01.2021r. dokonano montażu dwóch tablic informacyjnych  o wymiarach 800mm x 1200mm. Po jednej tablicy informacyjnej przy Publicznym Przedszkolu nr 9 oraz przy Publicznej Szkole Podstawowej nr 10. Zamontowane tablice są zgodne z obowiązującymi zasadami promocji i oznakowania projektów współfinansowanych ze środków EFRR. Zamontowane tablice służą do informowania opinii publicznej, uczestników i odbiorców projektów, o tym, że dane przedsięwzięcie było możliwe między innymi dzięki unijnej pomocy finansowej.

Luty 2021

W dniu 15.02.2021r. została zawarta umowa nr CRU-111/2021 z Wykonawcą Lider konsorcjum: AGBUD-BIS sp. z o.o. ul. Jagiellońska 59/65 42-200 Częstochowa Konsorcjant: Firma AGBUD Michał Maciejczyk Wancerzów ul. Wyzwolenia 109, 42-244 Mstów na wykonanie termomodernizacji budynków Publicznego Przedszkola nr 9 przy ul. Sokolej 2 i ul. Sokolej 4.

Wykonawca odebrał plac budowy i przystąpił do prowadzenia prac budowlanych.

W dniu 11.02.2021r. została zawarta umowa nr CRU-104/2021 z Wykonawcą  Zakład Remontowo-Budowlany Stanisław Zawisza 28-100 Busko-Zdrój ul. Moniuszki 10 na prowadzenie prac termomodernizacyjnych budynku publicznej Szkoły Podstawowej nr 10 w Radomsku.

Marzec 2021

01.03.2021r. zostały zawarte dwie umowy z Wykonawcę Nadzory Kosztorysy Projektowanie inż Tomasz Wasilenko, 42-270 Kłomnice, ul. Księża 5. Umowa nr CRU/130/2021 na część I zamówienia na Sprawowanie funkcji inspektora nadzoru inwestorskiego nad zadaniem pn. Termomodernizacja budynków Publicznego Przedszkola nr 9 w Radomsku przy ul. Sokolej 2, 4 oraz nr CRU-129/2021 na Część II zamówienia: Sprawowanie funkcji inspektora nadzoru inwestorskiego nad zadaniem pn. Termomodernizacja budynków Publicznej Szkoły Podstawowej nr 10 w Radomsku przy ul. Makuszyńskiego 25. Wykonawca przystąpił do realizacji umów.

Wykonawcy robót budowlanych przystąpili do prac termomodernizacyjnych. W budynku Publicznej Szkoły Podstawowej nr 10 wykonano izolację ścian poniżej terenu, izolację przestrzeni stropodachów granulatem z wełny mineralnej. Prowadzone były także prace związane z ocieplaniem ścian nadziemia oraz roboty w zakresie instalacji elektrycznych wewnątrz budynku.

Maj / czerwiec 2021

W budynku Publicznego Przedszkola nr 9 przy ul. Sokolej 4 prowadzone są roboty w zakresie izolacji przestrzeni stropodachu granulatem z wełny mineralnej, obróbek blacharskich wraz z orynnowaniem, wymiany stolarki, izolacji ścian zewnętrznych styropianem wraz z warstwą zbrojoną i wyprawą tynkarską. Trwa wykonywanie instalacji elektrycznych wewnątrz budynków.

W budynku Publicznego Przedszkola nr 9 przy ul. Sokolej 2 nastąpiło częściowe wstrzymanie prac na elewacjach północnej i południowej oraz na dachu budynku w związku z zasiedleniem przestrzeni stropodachu przez wróble i jeżyki.

W budynku Publicznej Szkoły Podstawowej nr 10 prowadzono następujące roboty: wykonano izolację przestrzeni stropodachów granulatem z wełny mineralnej; wykonano obróbki blacharskie wraz z orynnowaniem i obróbkami kominów; wymieniono stolarkę otworową wraz z parapetami wewnętrznymi i zewnętrznymi; wykonano izolację ścian nadziemia budynków - przyklejono styropian, wykonano warstwę zbrojoną i wyprawę tynkarską; trwa wykonywanie instalacji elektrycznych wewnątrz budynku.

Sierpień / wrzesień 2021

W budynkach Publicznego Przedszkola nr 9 Wykonawca prowadził następujące roboty: roboty elektryczne wewnętrzne w obu budynkach, wykonano roboty związane z instalacjami sanitarnymi w budynku przy ul. Sokolej 2, wykonano roboty wykończeniowe wewnętrzne w obu budynkach,  trwała wymiana stolarki w budynku przy ul. Sokolej 2 oraz roboty na zewnątrz budynków związane z opaskami i schodami. Prowadzono także roboty elewacyjne w budynku przy ul. Sokolej 4.

W budynku Publicznej Szkoły Podstawowej nr 10  Wykonawca prowadził następujące roboty: roboty elektryczne oraz roboty wykończeniowe wewnętrzne.

Grudzień 2021

W okresie do 01.12.2021r. dla budynków Publicznego Przedszkola nr 9 Wykonawca prowadził roboty  elewacyjne i wokół budynku nr 1 (ul. Sokola 2) oraz na dachach obu budynków (ul. Sokola 2 i ul. Sokola 4). W dniu 01.12.2021r. Wykonawca dokonał zgłoszenie zakończenia robót. Dla zadania obejmującego termomodernizację budynków Publicznego Przedszkola nr 9 został spisany protokół odbioru końcowego. Termomodernizacja budynków przy ul. Sokolej 2 i ul. Sokolej 4 została zrealizowana.

W budynku Publicznej Szkoły Podstawowej nr 10 w okresie październik – grudzień 2021 prowadzone były roboty związane z wymianą pokrycia dachu na budynku sali gimnastycznej. Wykonawca zakupił kocioł na pellet, a do wykonania pozostały roboty związane z wykonaniem balustrad, opasek z kostki betonowej przy budynku sali gimnastycznej (z uwagi na stojące tam rusztowania) oraz obróbki kominów (czap kominowych).

Luty 2022

W budynku Publicznej Szkoły Podstawowej nr 10 prowadzone były roboty w zakresie poprawy orynnowania oraz roboty przy instalacji odgromowej. Prowadzono także roboty w pomieszczeniach magazynu.

Kwiecień / maj 2022

Wykonawca zakończył prowadzenie robót budowalnych w budynku Publicznej Szkoły Podstawowej nr 10. 13.04.2022r. przystąpiono do czynności odbiorowych. Roboty zostały odebrane. Termomodernizacja budynków Publicznej Szkoły Podstawowej nr 10 została zrealizowana

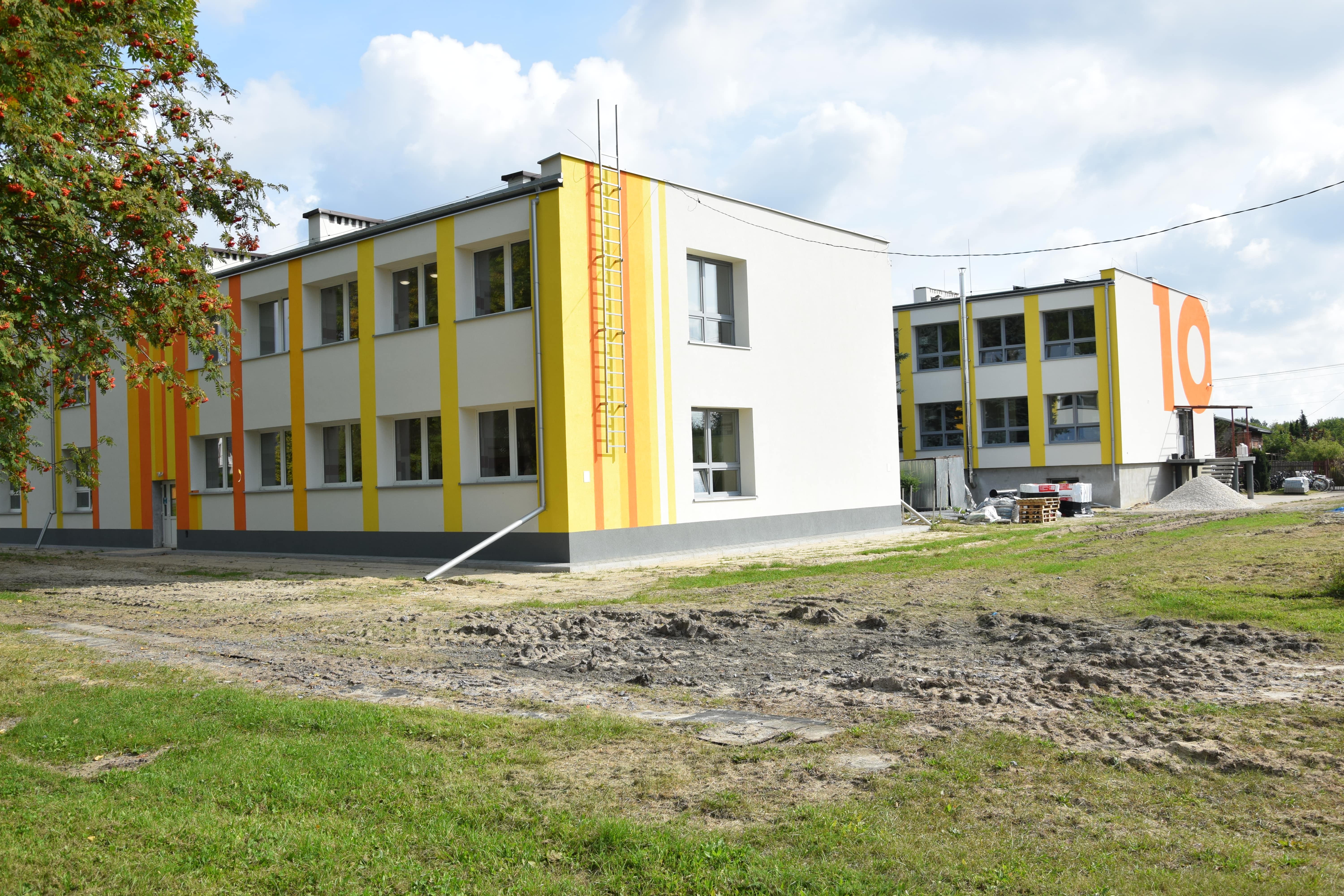

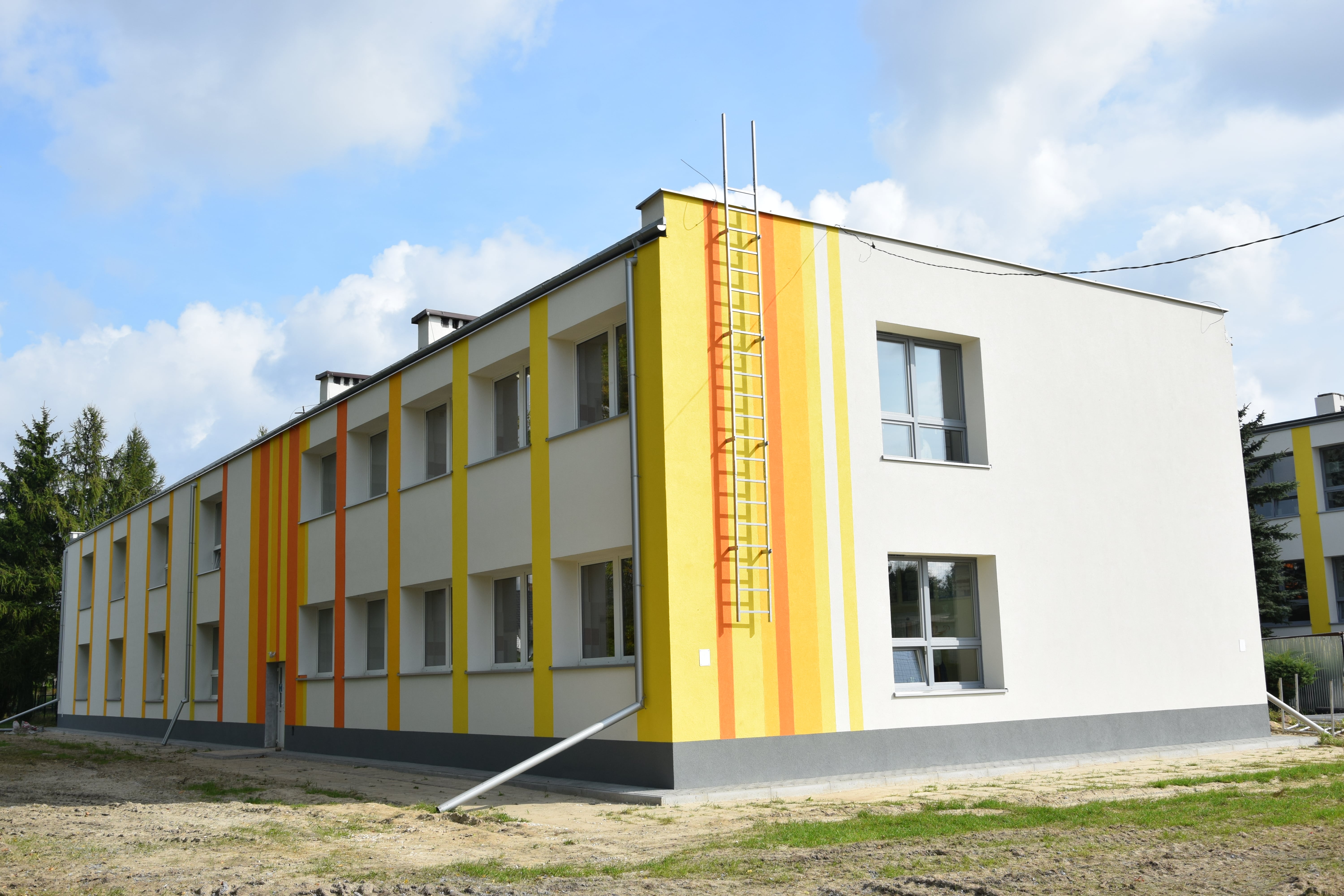

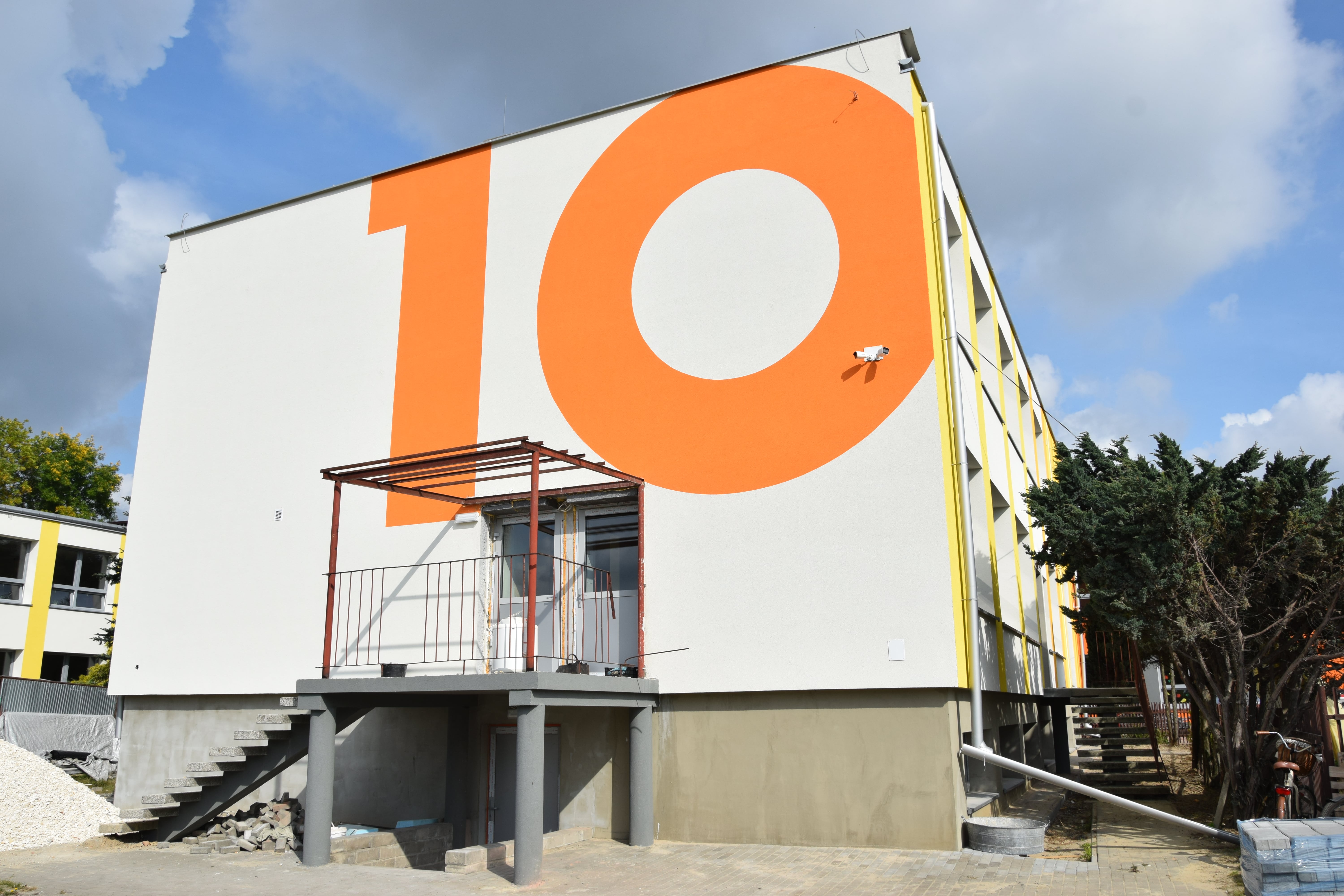

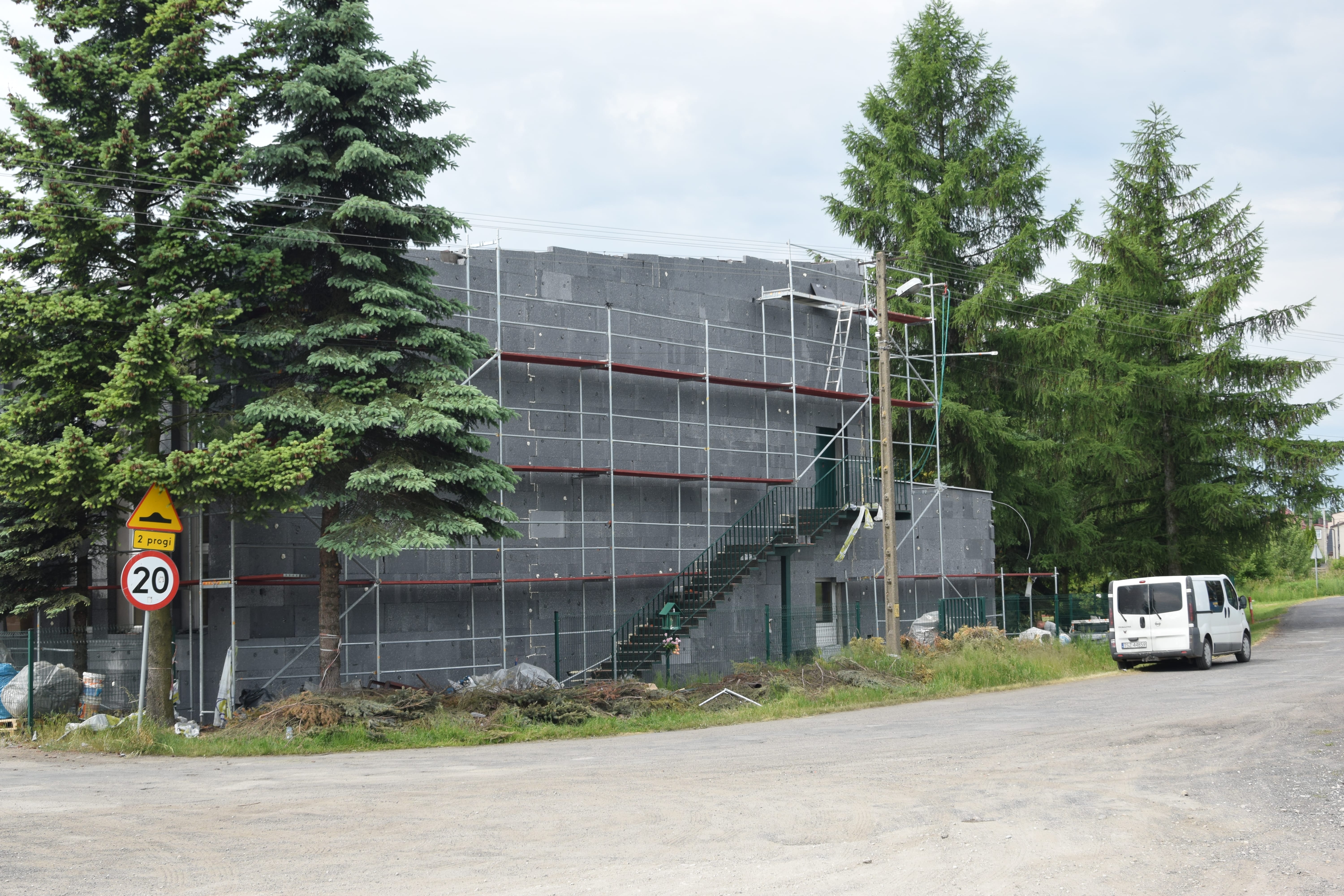

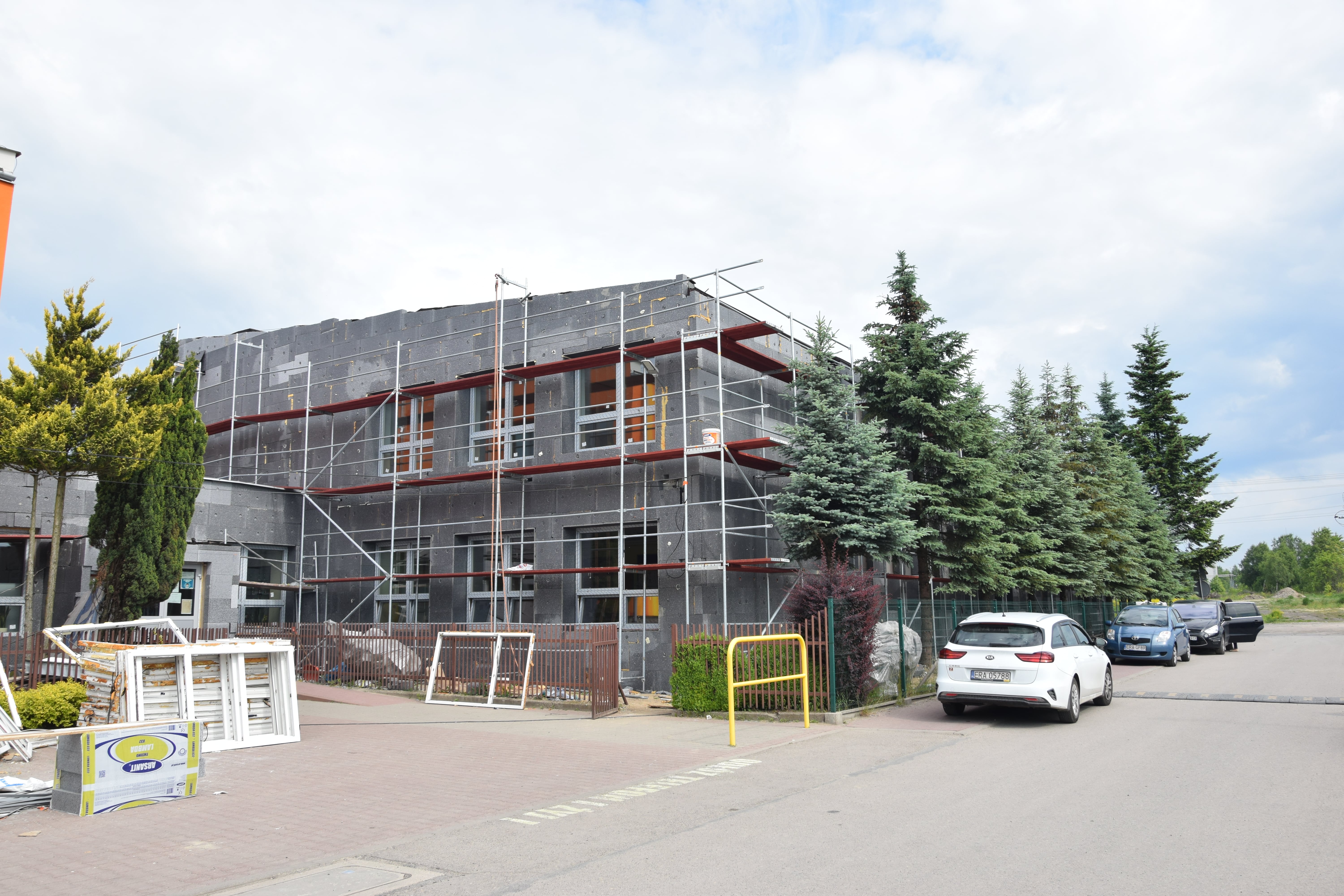

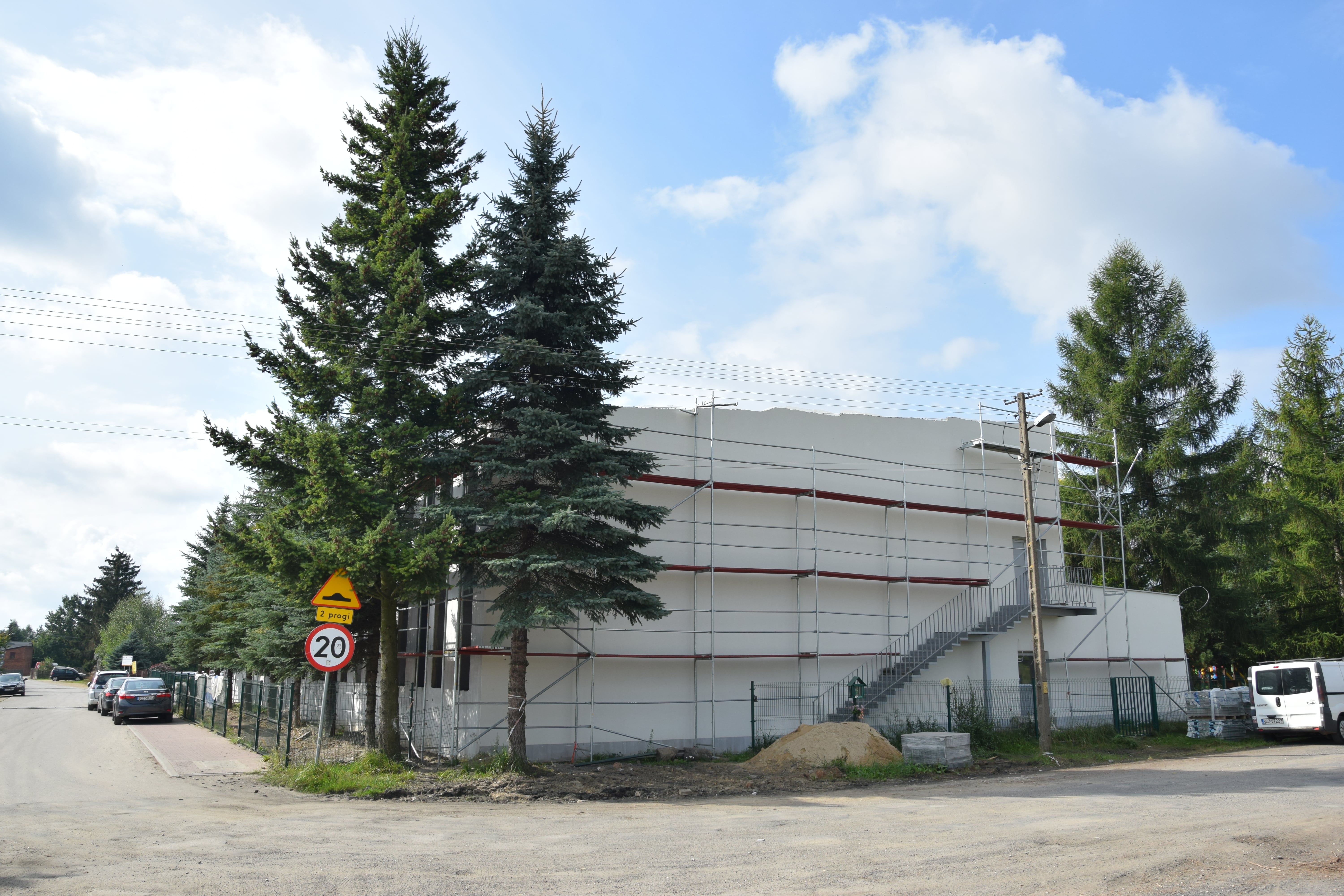

Galeria Publiczna Szkoła Podstawowa nr 10
